后勤处在暑期着力于学校基础设施建设和师生学习生活条件的持续改善,自7月以来,新开工建设项目有5个。建设完成后,校园美化和环境面貌不断提升,后勤服务水平和保障能力显著提高,师生满意度和幸福感明显增强。
云潭南路校区学生活动场地改造项目
工程概况:充分利用学校现有空置的足球场、篮球场周边及一食堂对面停车场地,将其改造为学生活动场地,有效提升师生羽毛球、排球、乒乓球运动空间。工期至9月。
投资估算:470万元。

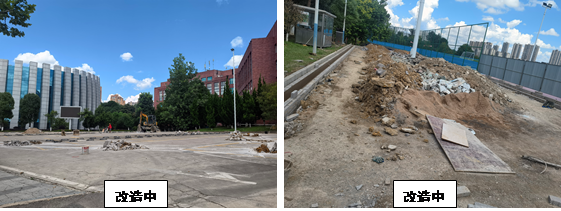

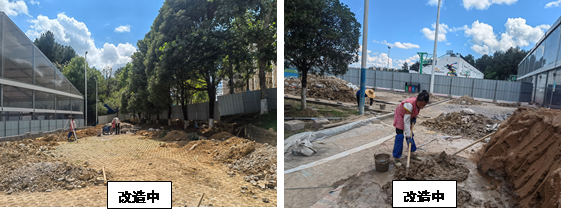

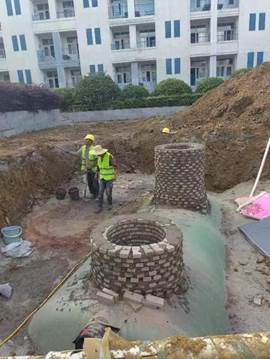

建设进度:施工单位已进场,目前正进行原始地面拆除、排水沟砌筑、钢结构基础施工。

改造后效果:

二、多功能智慧实训室改造项目
工程概况:在航空学院航投大楼建设两间智慧教室,将信息学院知行楼302教室改为多功能智慧教研室、艺术学院敏行楼710、711琴房进行改造。工期至9月。
投资估算:73.948358万元。

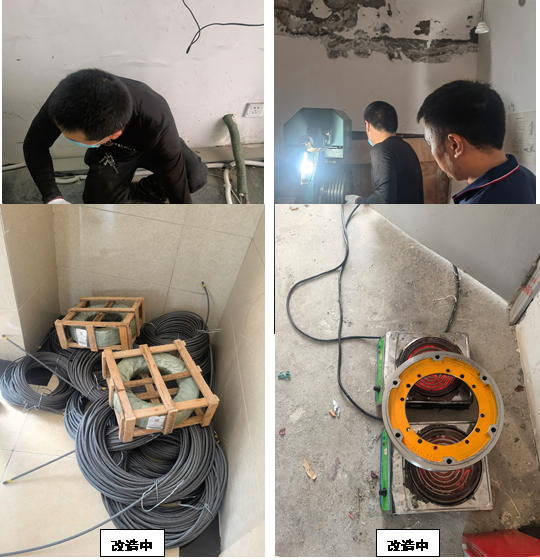

建设进度:施工单位已经进场,航投大楼实训室部分已经完成拆除,知行楼、敏行楼已完成施工作业面清理,主要材料如:电缆、桥架等已进场。

改造后效果:

三、云潭南路校区学生生活区及行政楼周边道路改造项目
工程概况:我校学生生活区及行政楼周边道路存在铺装脱落、沉降凹凸、线型不好等问题,严重影响师生出行及环境卫生。实施本项目主要包括在车行道重新摊铺沥青混凝土;拆除人行道原有铺装,改铺彩色透水混凝土,同时对原有不畅通污水系统、化粪池进行改造,优化行政楼周边道路线型。工期至9月。
投资估算:400万元。

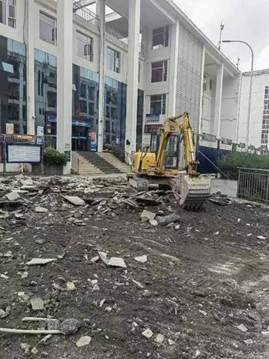

建设情况:已完成污水管网改造部分的埋设工作,同时完成花岗岩道板铺装400平方米。8月初开始浇筑混凝土垫层。

改造前:

改造中:

改造后效果:

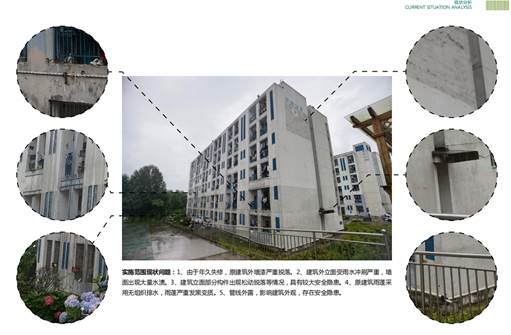

四、云潭南路校区学生生活区外立面改造项目
工程概况:原学生生活区楼宇外立面由于长期受雨水侵蚀,存在涂层空鼓脱落、管线敷设凌乱、局部楼宇渗水等问题。本项目改造内容为一是铲除原有涂层,重新粘贴软磁;二是涂装金属构件;三是梳理外挂线路;四是漏水点防水处理。本项目分为A、B两个包进行发包,其中A包为1-10号学生公寓及4号教师公寓;B包为1-3号教师公寓、11号学生公寓、力行楼、一食堂、二食堂。
投资估算:1501.79万元。

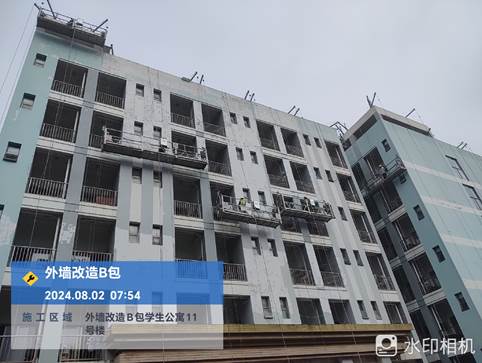

建设情况:1-10号楼吊篮安装的50%,铲除面层30%,涂刷界面剂及抗裂砂浆20%;B包完成吊篮安装、支架搭设的50%,同时完成面层铲除30%,涂刷界面剂及抗裂砂浆20%。
改造前:

改造中:

改造后:

五、云潭南路校区电梯更换及大修项目
工程概况:我校云潭南路校区电梯最早安装使用时间为2010年,因师生使用密集,故障频出,根据第三方评估结果教学楼(知行楼、敏行楼、笃行楼、慎行楼)4台电梯需更换,行政楼和图书馆5台电梯需大修。项目实施中本项目分电梯大修和电梯更换两个子项目。工期至9月。
投资估算:190万元。
建设情况:1.行政楼和图书馆的5台电梯的大修已完成,并验收。2.4台教学楼电梯将于8月底完成安装更换。
